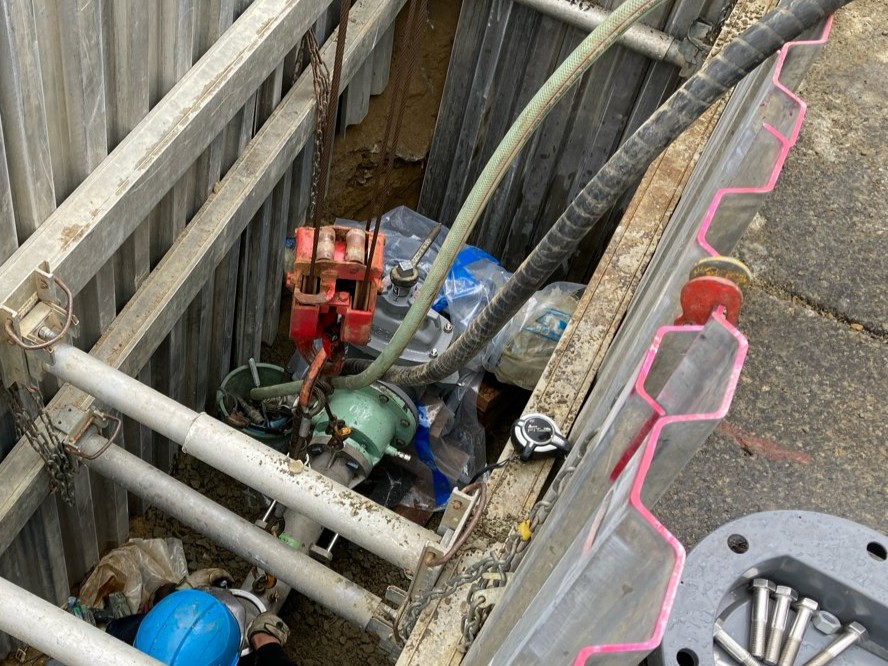

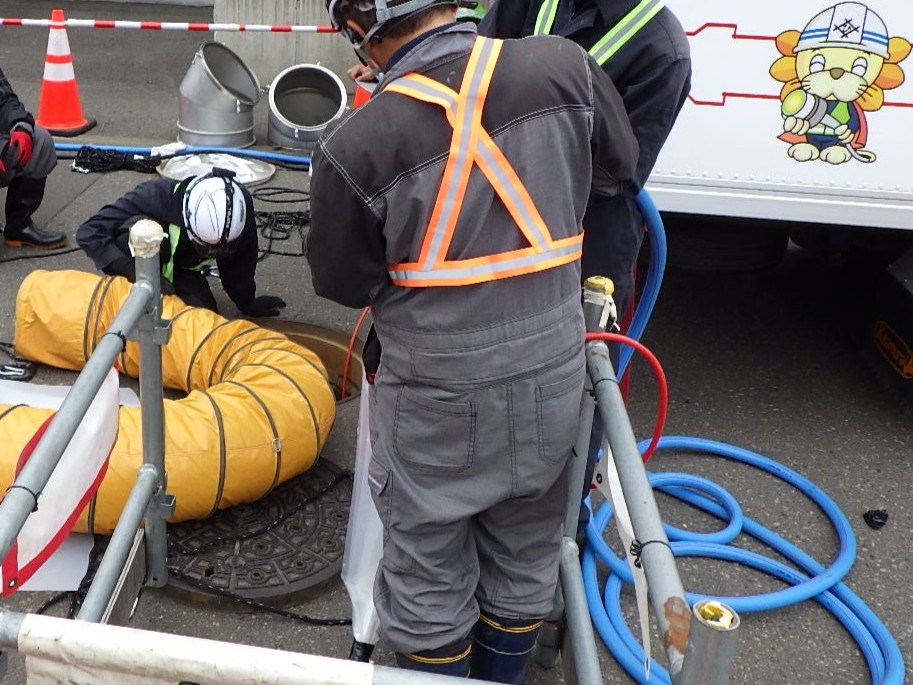

管更生事業
耐用年数を迎える下水管を掘り起こすことなく、内部に特殊なチューブを通して硬化させ、札幌市民の暮らしを支える下水管を再生しています。
実績
創成川処理区屯田3条5丁目ほか
下水道新設工事

発注者
札幌市 下水道河川局
事業推進部管路保全課 管路工事二係
工期
令和6年10月15日~令和7年1月25日
工事概要
工事総延長 ΣL=160.3m

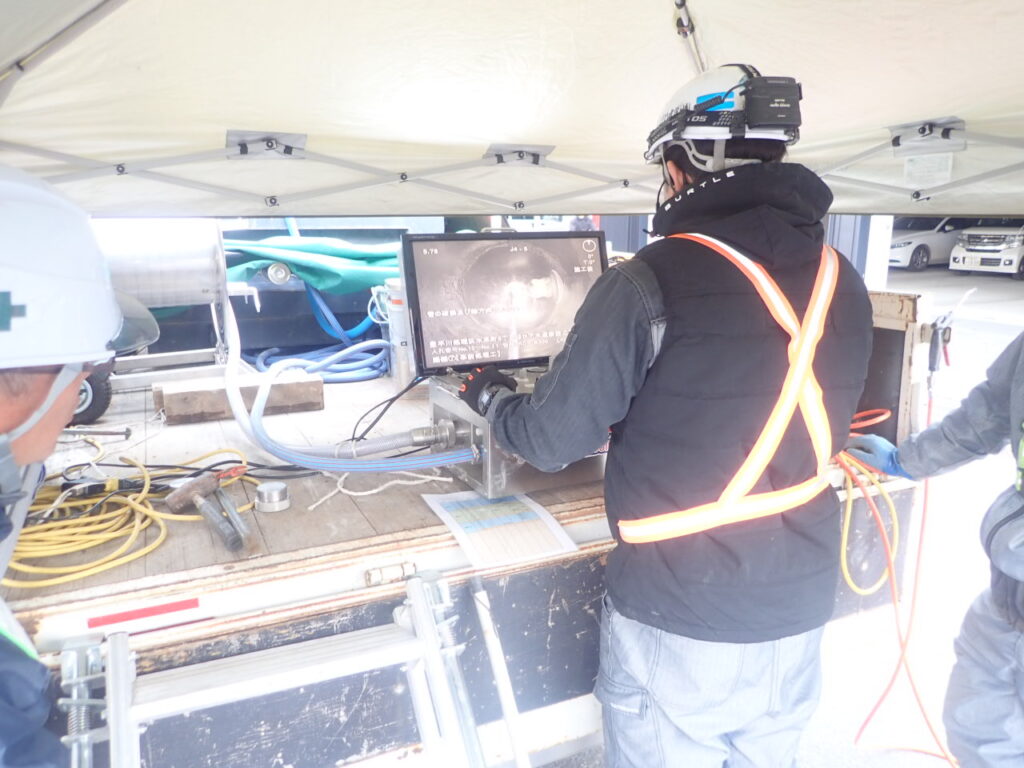

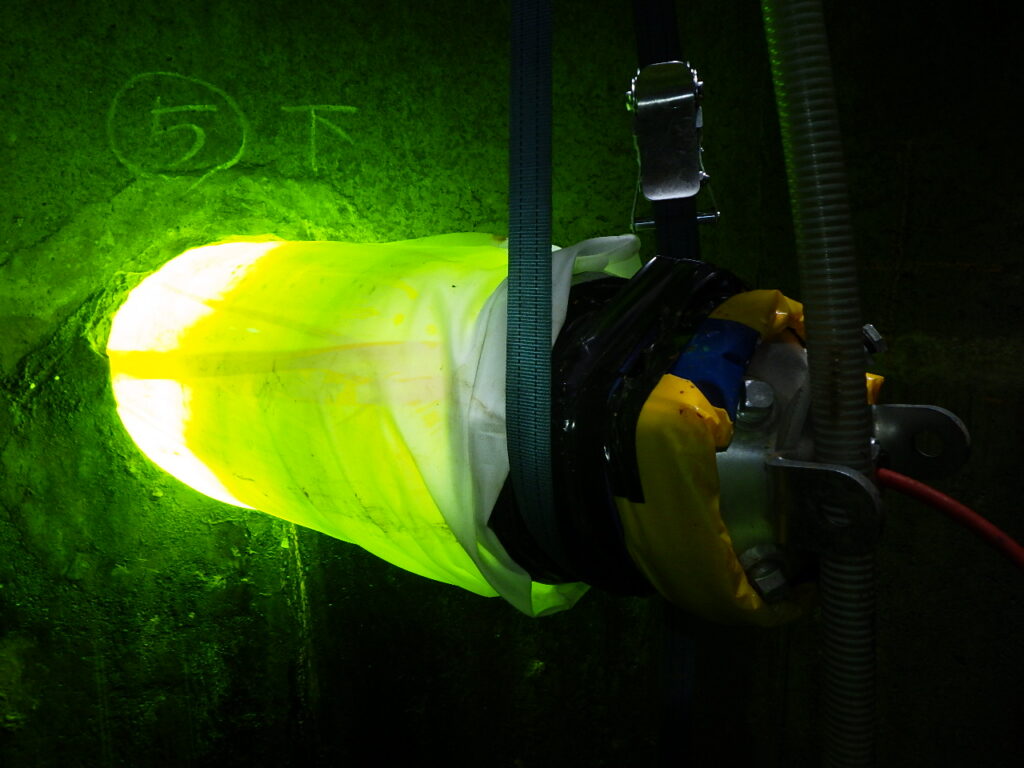

1)菅きょ工(管更生)D=450mm L’=39.25m
2)菅きょ工(管更生)D=500mm L’=66.41m
3)菅きょ工(管更生)D=600mm L’=49.45m
豊平川処理区中の島2条7丁目ほか
下水道新設工事
発注者
札幌市 下水道河川局
事業推進部 管路保全課 管路工事三係
工期
令和6年9月9日~令和6年12月27日
工事概要
工事総延長 ΣL=273.73m ΣL’=260.83m
1)菅きょ工(管更生)内径300㎜ L=249.03mm L’=240.83m
2)菅きょ工(開削)内径300㎜ L=21.70mm L’=20.00m
3)マンホール工 一式
4)取付管及び桝工 一式
5)附帯工 一式

手稲処理区前田1条9丁目ほか
下水道新設工事

発注者
札幌市 下水道河川局
事業推進部管路保全課 管路工事二係
工期
令和6年4月1日~令和6年7月29日
工事概要
工事延長 ΣL=297.11m ΣL’=289.11m
1)管きょ工(管更生)
・D=300mm L=145.11m L’=140.11m
・D=350mm L=103.00m L’ =101.00m
・D=400mm L=49.00m L’= 48.00m
2)管きょ工(開削)
・D=300mm L=24.50m L’= 23.50m
土木事業
道路や橋梁などの交通インフラ上下水道などのライフライン整備を行っています。
我々のモノづくりが災害に強いまちづくりとなります。

実績
白石区平和通地区配水管更新工事その2
No.7-0707

発注者
札幌市 水道局
給水部 南部配水管理課 工事二係
工期
令和6年7月31日~令和7年2月5日
工事概要

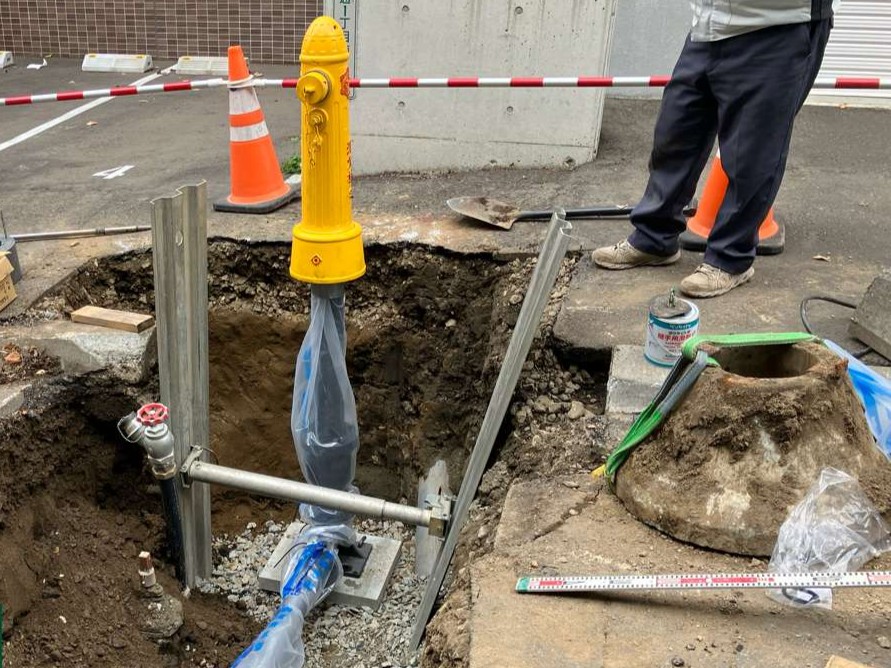

1)配水管布設延長 L=554.2m
・DGXPΦ 100mm L=541.2m
・DGXPΦ 75mm L=9.0m
・PeHΦ 50mm L=4.0m
2)仕切弁設置工 14箇所
・Φ 100mm 12箇所、Φ 75mm 2箇所
3)不断水式仕切弁設置工 1箇所
・Φ100mm 1箇所
4)消火栓設置工 2基(単口 2基)
5)給水管布設延長 L=171.6m
6)給水管継替工 53箇所
地下鉄土木構造物改修工事
発注者
札幌市交通局 高速電車部
施設課 土木係
工期
令和6年7月30日~令和7年2月24日
工事概要
地下鉄東西線(ずい道内)南郷18丁目駅~大谷地駅
ひび割れ対策工
断面修復工
剥落対策工
中性化対策工
運搬処理工
足場工 一式

1級河川篠路拓北川浚渫ほか工事

発注者
札幌市 下水道河川局 事業推進部
河川事業課 河川工事係
工期
令和6年7月16日~令和7年3月12日
工事概要
【篠路拓北川】
施工延長 L=3,200m
河道掘削 V=3,200㎥
伐採伐根 一式、仮設工 一式
【茨戸耕北川】
舗装工 一式、構造物撤去工 一式、仮設工 一式
官林東線
(厚別町下野幌45番地先~厚別町下野幌38番地先間)
道路改良工事
発注者
札幌市 厚別区 土木部 維持管理課
工期
令和6年4月15日~令和6年10月31日
工事概要
工事延長 L=480m
道路幅員 W=9.3~9.8m
(車道6.8m+歩道2.5~3.0m)
土工 V=1,100㎥
置換工(t=30cm)A=1,700㎡
車道路盤工(t=25cm)A=1,700㎡
車道舗装工(t=8cm)A=1,800㎡
歩道路盤工(t=27cm)A=570㎡
歩道舗装工(t=8cm)A=570㎡
防護柵設置工 L=240m
縁石工一式、排水構造物工一式

いたどり橋補修工事

発注者
札幌市建設局 土木部工事課 道路工事一係
工期
令和4年6月6日~令和4年12月12日
工事概要
橋長L=51.4m
幅員W=2.3m(歩道1.5m+地覆0.4m×2)
現場塗装工:一式
橋面防水工:75㎡
歩道舗装工:(t=3cm):79㎡
伸縮装置取替工:一式
高欄取替工:一式
支承補修工:一式
照明工:一式
仮設工:一式
【 防災・安全交付金事業】
東6丁目線(大通南線~国道12号間)
歩道バリアフリー工事
発注者
札幌市建設局 土木部 工事課 道路工事三係
工期
令和3年4月26日~令和3年12月1日
工事概要
工事延長=179.30m
道路幅員=14.5m~20.0m
車道幅員=7.5m~11.0m
歩道幅員=3.5m~4.5m
土工:1500㎥
車道舗装工:1490㎡
車道路盤工:1560㎡
歩道舗装工:1170㎡
縁石工:一式
排水構造物工:一式
構造物撤去工:一式
道路照明設備工:一式
道路融雪設備工:一式

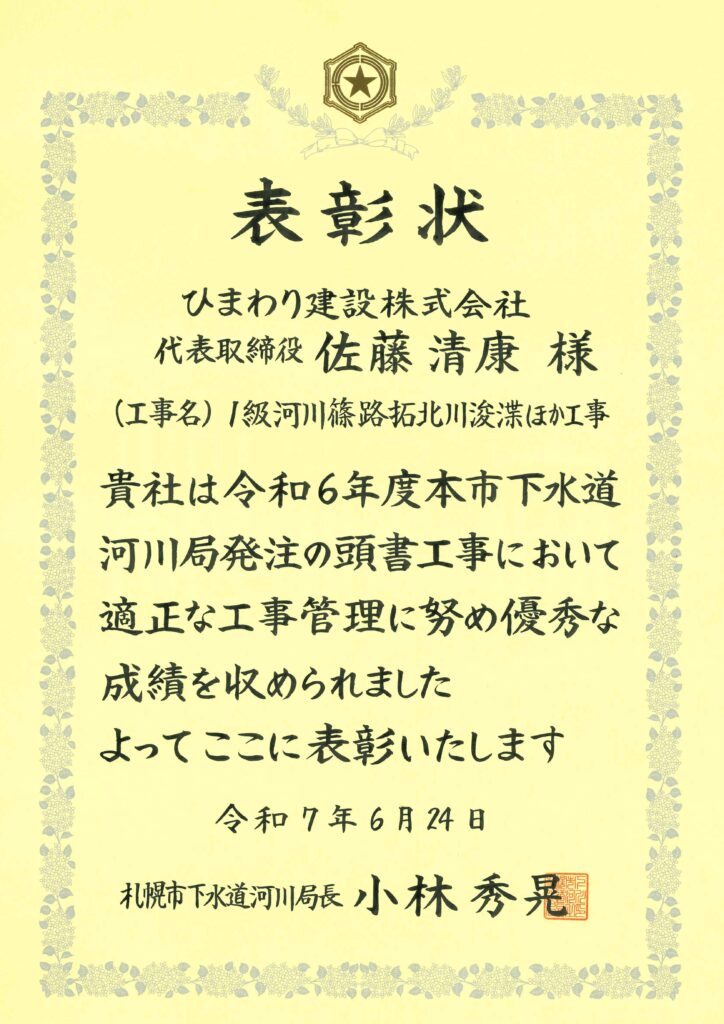

表彰工事

西野浄水場No.1天日乾燥床改修工事
詳細を見る

表彰日
令和5年6月14日
発注者
札幌市水道局工事課
工期
令和4年8月10日~令和5年3月27日
工事概要
天日乾燥床改修工:1床(A=1,000㎡)
場内配管(φ150、φ200):一式
雨水排水設備:一式
手稲処理区新発寒4条5丁目ほか
下水道新設工事
詳細を見る

表彰日
令和3年6月17日
発注者
札幌市下水道河川局 管路保全課
工期
令和2年6月22日~令和3年1月17日
工事概要
工事総延長 L=282m
1)管渠工(管更生)D=500~300mm L=258m
2)管渠工(開削)D=450~300mm L=24m
3)マンホール工 3箇所
(令和元年度)

北区下水道管路緊急補修業務
詳細を見る

表彰日
令和2年6月17日
発注者
札幌市下水道河川局
西部下水管理センター
工期
平成31年4月1日~令和2年3月31日
工事概要
1)ます取付管補修業務:76か所程度
2)マンホール補修業務:81か所程度
3)本管補修業務:3か所程度
4)断熱蓋設置業務:826か所程度
(平成30年度)

北区下水道管路緊急補修業務
詳細を見る

表彰日
令和元年5月29日
発注者
札幌市下水道河川局
西部下水管理センター
工期
平成30年4月1日~平成31年3月31日
工事概要
1)ます取付管補修業務:76か所程度
2)マンホール補修業務:81か所程度
3)本管補修業務:3か所程度
4)断熱蓋設置業務:826か所程度
